对制造产业来说工时的计算至关重要。企业在制造生产阶段可透过 MES系统自动及手动报工,精准掌握加工时间及排程,进而有效提高生产效率。马上来看该如何在 MES 系统上计算工时!
MES 工时计算

制造现场作业方式可分为以下三种:
一人一机:一个人同时段只处理一个机台的作业。
一人多机:一个人同时段可循序处理多个机台的作业。
多人一机:多人同时处理一个机台的作业。
批號三:人員工時 30;製造工時 11:30 - 11:00 = 30

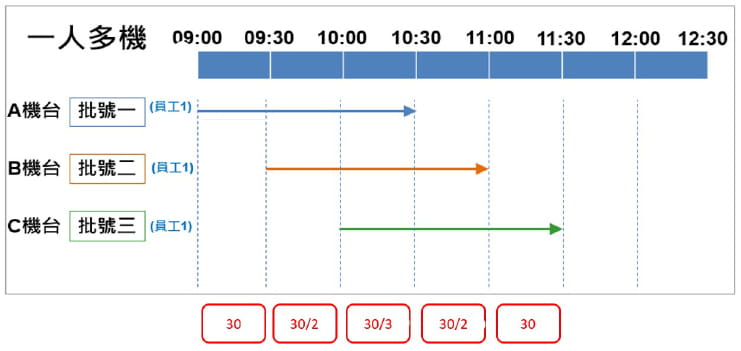

一人多机
与一人一机的概念类似,只是部分时段里,人员会同时兼顾两个以上的机台,因此这段时间的工时便会被均摊到多个机台上。
如下图所示,9:00 到 9:30 这段时间只处理 A 机台加工,因此这 30 分钟会被归属在批号一;09:30 到 10:00 这期间员工 1 同时处理 A 机台与 B 机台的加工,因此这 60 分钟就会被均摊到批号一及批号二;其余时间计算,以此类推。

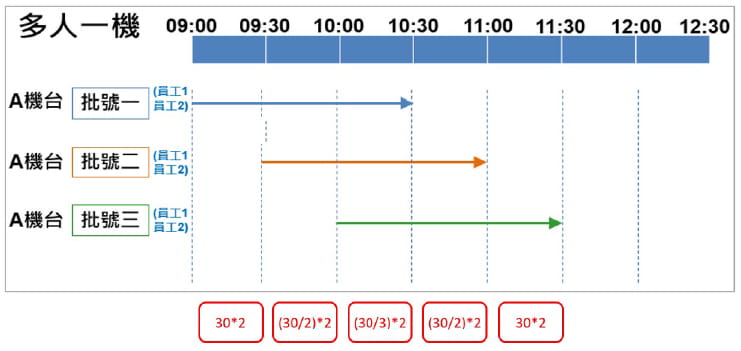

多人一机
这种情况最常发生在流水线上,同一组人在同样的工位做同一件事,而在这边我们就是把工位虚拟化为机台,以达到同样的计算手法。
如下图所示,在 9:00 到 9:30 之间,同时有两名员工一起处理 A 机台的加工,虽然生产时间是 30 分钟,但员工工时却是两倍。
鸿云MES系统,能协助产线精准计算工时,优化生产管理,提升工作效率。
